CITF 全年接受申請,經基金電子申請平台(www.citf.cic.hk)遞交,以先到先得方式處理。收妥完整資料後,預先批核名單項目一般30個曆日內通知結果,非預先批核項目60個曆日;撥款實報實銷,首期上限為核准撥款80%,餘下20%於首次撥款申請日起計12個月後發放。最重要嘅一條鐵律:申請前已承諾嘅開支不獲資助——未遞表,咪落訂。
呢篇係 CITF 嘅申請實操文。基金嘅背景、資助上限同五大範疇,我哋喺《建造業創新及科技基金全攻略 2026》已經拆得好詳細;呢篇專注答三條問題:點樣遞表、要交咩文件、同埋——最重要——人哋最常衰喺邊。常見錯誤部分係根據建造業議會官方簡報《「建造業創新及科技基金」工業化科技的資助及基金申請過程中的常見錯誤》(2025年6月)整理,全部係秘書處真實見過嘅問題。
💡 未搞清楚自己合唔合資格、可以申請邊個範疇?用 FundPilot AI 匹配最適合你嘅資助計劃 →
遞表之前:三條唔可以唔知嘅規則
① 未申請,咪使錢
官方「小貼士」第一條:就 BIM/創新建築科技/預製鋼筋/人力發展而言,喺提出基金申請前已承諾嘅開支,均不會獲得資助。咩叫「已承諾」?落訂、簽採購合約、出 purchase order 都係。判斷基準係電子平台所示嘅申請日期——你幾時喺系統撳「遞交」,條線就劃喺嗰日。唯一例外係 MiC/MiMEP 嘅專業顧問、指定建造設備同元件,可以喺承諾開支後12個月內追溯申請。
現實操作上,好多公司係供應商推銷完、報價單簽咗先諗起基金——呢種情況秘書處見得唔少,結局係唔獲資助。正確次序係:睇啱產品 → 攞報價(唔好簽返)→ 遞交基金申請 → 等批核 → 先至落實採購。你亦可以喺遞交申請後、批准通知前進行採購程序,但官方講明風險自負。
② 先到先得,資料三個月內要交齊
基金以先到先得方式,按收到已填妥及有效申請嘅日期時間處理。秘書處如果要求補充資料,你須喺申請日起計三個月內提供全部所需資料,否則會以資料不足拒絕。所以遞表前最好已經執齊文件,唔好抱住「遞咗先、慢慢補」嘅心態。
③ 合約締約公司必須係申請公司
科技應用申請人要有真實工程喺手:除咗 BIM 試用、BIM 課堂培訓同 BIM 閱覽員合辦培訓外,申請者必須有一個或多個已獲取或正在進行嘅建造工程合約,而且建造工程合約嘅締約公司必須係申請基金嘅公司本身。代母公司、代兄弟公司申請係唔得嘅——唔好唔記得仲有「相關企業」30%持股合併計算上限嘅規則。
六步流程逐步拆
官方流程得六步,但每一步都有位可以出错:
- 第一步|開戶:上基金網站 www.citf.cic.hk 嘅電子申請平台開設帳戶,費用全免。注意每一間機構只可登記一個帳號——由邊個做帳戶持有人,開戶前內部要夾定。
- 第二步|準備文件:細閱電子平台使用需知、《申請指引》同《條款和條件》。呢個階段應該同步做埋採購報價。
- 第三步|填表遞交:喺平台填妥基金申請表(表格一中英文版本都有),上載證明文件。最常見錯誤就係喺呢步發生——下面逐個數。
- 第四步|議會審批:秘書處核查申請資格同文件完整度,作出初步評估;有需要會要求澄清或補件,申請者或需出席評審小組委員會會議介紹申請。
- 第五步|等結果:收妥完整申請資料後,預先批核名單項目一般30個曆日內通知結果;非預先批核名單項目一般60個曆日。結果以書面通知,批准通知或會附帶額外條款。
- 第六步|進度報告同撥款:獲批後按基金要求遞交進度報告、申請發放撥款;撥款一般喺收妥所需證明文件後30個曆日內發放。
👉 想要一份「CITF 申請文件清單」(公司文件+項目文件+報價要求,逐項打勾)?留低聯絡方式,我哋即刻寄俾你。索取申請文件清單 →
採購報價:「價低者得」係硬規則
CITF 係公帑,採購程序官方寫到明要公開、公平、具競爭力:
| 每次採購總額 | 最少書面報價單數目 |
|---|---|
| 不多於港幣50,000元 | 最少一份 |
| 多於50,000元而不多於200,000元 | 最少兩份 |
| 多於港幣200,000元 | 最少三份 |
甄選原則係價低者得。如果你唔揀最低價嘅供應商,必須提出充分理據;如果你認為只有一間供應商提供到所需科技/產品,要提出理據證明其獨特性。所有報價單要保留七年。仲有一點:預先批核產品有「核准產品價格」封頂——就算供應商報價高過核准價,資助都係按核准價乘以配對比例計,所以報價前不妨先上官網對一對核准價。

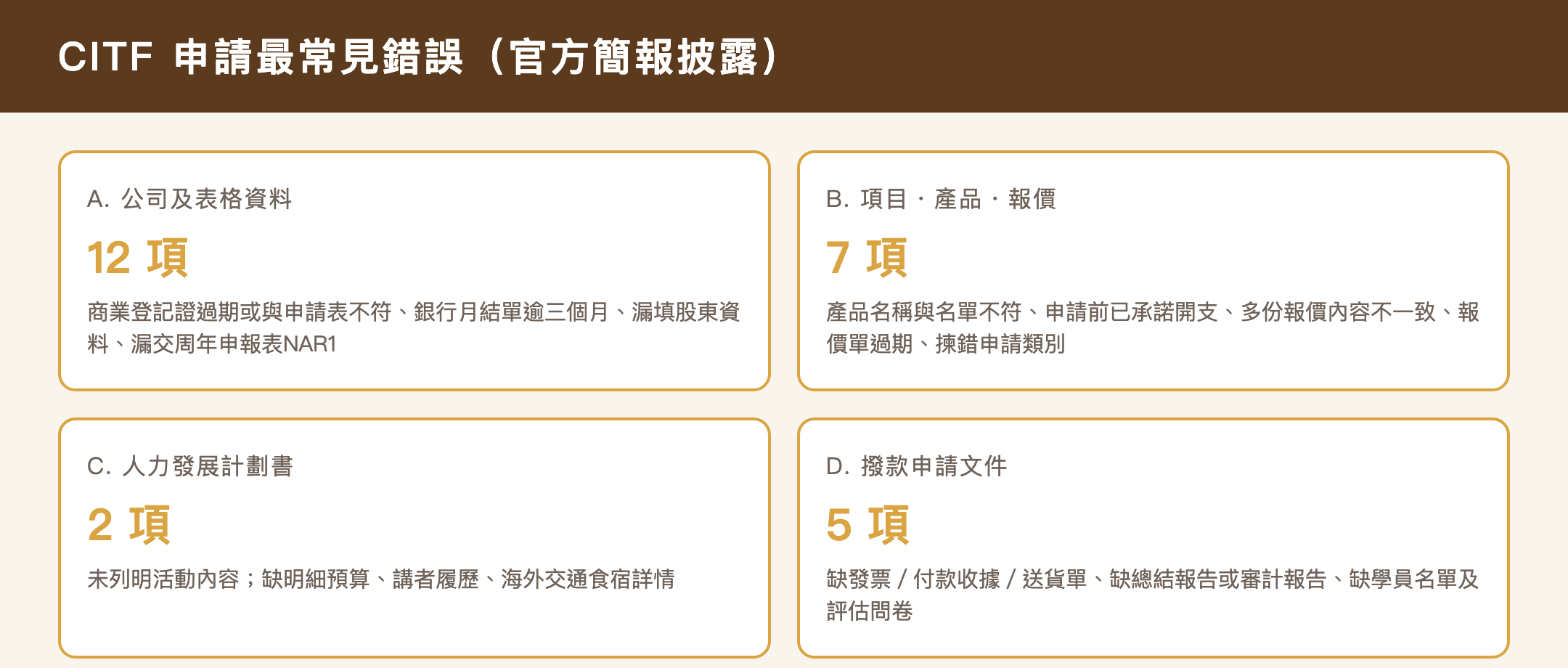

26個最常見錯誤逐個捉

以下係建造業議會官方簡報列出嘅常見錯誤,按申請階段分四組。遞表前對住嚟自查一次,可以慳返成個月補件時間。
A. 公司同表格資料(最basic但最多人中招)
- 申請表資料與商業登記證(BRC)不符;
- 上載咗過期嘅商業登記證;
- 忘記填寫稱謂(影響聯絡同書信往來);
- 銀行戶口號碼填寫不全;
- 銀行月結單唔係三個月內發出;
- 銀行月結單戶口名稱與申請表不符;
- 忘記填寫股東(個人/公司)資料;
- 忘記上載周年申報表(NAR1)——呢份係用嚟核對30%持股「相關企業」嘅;
- 公司股東類型(個人/公司)選擇唔當;
- 股東資料與 NAR1 不符;
- 忘記填寫個人股東身份證資料;
- 忘記上載公司股東嘅 BRC/海外公司註冊證明文件。
B. 項目、產品同報價
- 申請表上嘅預先批核產品名稱,同基金網站名單所列嘅唔符(要逐隻字對,包括型號);
- 締約公司與合約所列唔符、工程項目地點資料唔齊全;
- 科技應用日期早於申請日期——即係申請前已承諾開支,直接唔獲資助;
- 科技應用時期少於最低要求;
- 多份報價表內容有差異,無法比較價格(記住係價低者得,最低價係資助計算基礎);
- 報價單喺申請日或審批期間過期、或者忘記上載報價單(建議同供應商商討一個充裕啲嘅有效期);
- 揀錯申請類別(「預先批核」定「非預先批核」)——非預先批核要交晒全部技術資料。
C. 人力發展申請
- 計劃書未列明活動名稱、地點、學習活動內容;
- 計劃書缺明細預算(唔可以合併細項,要逐項列明並按當地貨幣換算)、參加人數、講者履歷及資格證明、海外交通食宿詳情。
D. 撥款申請
- 欠缺首次/分期撥款文件:採購單、發票、付款收據、送貨單;
- 欠缺最終撥款文件:指定格式總結報告、審計報告(如適用);
- 科技應用:缺產品序列證明、銀行交易紀錄;
- BIM 培訓:缺完成培訓學員名單、評估問卷(問卷有時效,經電郵發出,要留意信箱);
- BIM 培訓聯合聲明唔符合要求:學員須合法在港居住受聘、為申請公司工作最少一年並參與一個本地建築項目——秘書處可於培訓完成起1年內隨時檢查,唔符者要退還已獲撥款。
官方仲有八條「小貼士」總結:①申請前已承諾開支不獲資助;②按要求索取報價;③價低者得;④報價表與申請表資料要相符;⑤妥善保存發票/付款收據/訂購單/送貨單/合約;⑥所有可獲發還款項須由申請者直接支付(唔可以經供應商或者其他公司過數);⑦建造工程合約締約公司必須係申請公司;⑧正確選擇申請類別。
👉 對住呢26項都唔肯定自己份表有無中伏?WhatsApp 我哋,幫你免費對一次。WhatsApp +852 6609 8486 →

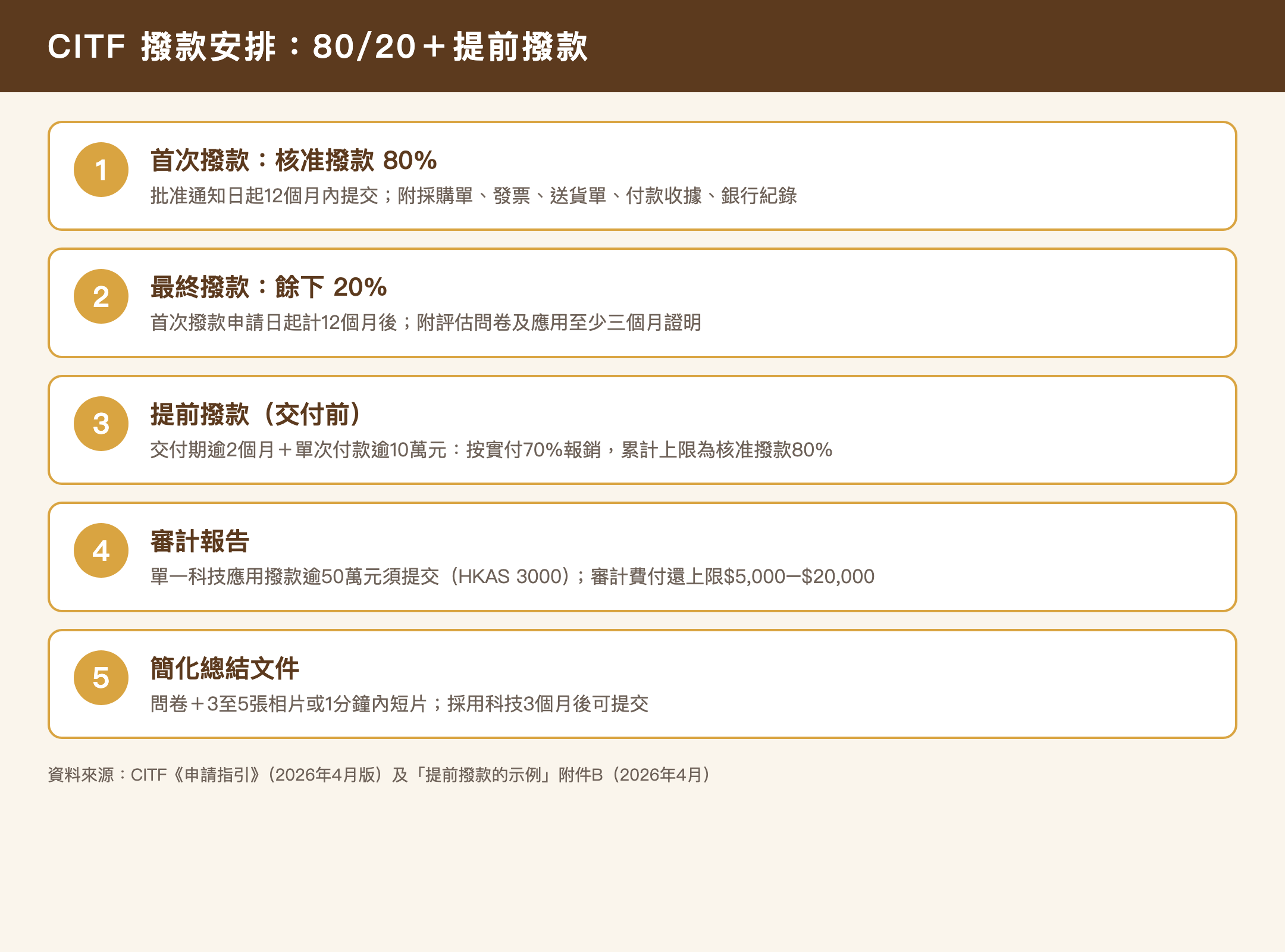

獲批之後:撥款文件同時間表

批咗唔等於即刻有錢。科技應用撥款實報實銷,標準安排係 80/20:
- 首次撥款:喺批准通知日起12個月內提交,附採購訂單、發票、送貨單、付款收據、銀行轉賬記錄、相片或短片等,上限係核准撥款嘅80%;
- 最終撥款:首次撥款申請日起計12個月後提交,附評估問卷、應用至少三個月嘅證明、審計報告(如適用),攞餘下20%;
- 提前撥款(ACT/BIM 科技應用):產品交付期超過2個月+單一銀行交易付款超過港幣10萬元,可以喺交付前按實付金額70%報銷,累積上限為核准撥款80%。詳細計數示例睇《CITF新措施2026》入面嘅附件B拆解;
- 審計要求:單一科技應用申請獲撥款多於港幣50萬元,要提交按《香港核證聘用準則3000》編製嘅已審核帳目報告;審計費可獲付還,上限5,000至20,000元(視乎撥款額);
- 總結報告:依家已經簡化——多項選擇題評估問卷+3至5張指定角度相片或者唔多於1分鐘短片,採用科技3個月後就可以交,加快最終撥款審批。
正本文件(發票、收據等)要遞交去九龍觀塘駿業街56號中海日升中心38樓基金秘書處。仲有兩個位好多人漏:獲批項目有任何修正(日期、人員、設備、範圍、預算等),要事先攞書面批准,並喺修正發生後14個曆日內喺電子平台更新;獲批設備自交付日起三年內唔准轉讓、出售或出租圖利。
如果唔獲批,或者批少咗
官方講到明:議會對申請嘅決定係最終決定,不得上訴。但唔代表無得做——你可以補充理據同資料後重新遞交申請。與其博重新遞交,不如第一次就做足:資格文件齊、報價合乎規格、產品名稱同名單逐字對正、開支未承諾。呢啲全部都係可以事前控制嘅。
常見問題(FAQ)
Q:申請要收費嗎?
A:唔使。喺基金電子申請平台註冊帳戶費用全免,基金全年接受申請。如果聲稱可以「保證批核」而收取高昂前期費用嘅中介,自己要留意風險——官方有一對一免費諮詢(電話 (852) 2100 9000,按「7」直撥創科基金)同埋外展團隊上門服務。
Q:30日定60日,由幾時開始計?
A:由秘書處「收妥完整申請資料」開始計——唔係你撳遞交嗰日。如果中間要補件,個鐘係會停或者重新起行,所以一次過交齊文件先係最快嘅做法。
Q:可以同時遞交幾多份申請?
A:官方無限制申請份數,但所有申請共享同一個資助上限(BIM+ACT 合併每間公司1,000萬元)。撥款方面,於上期撥款批准日起計三個月內,不得再次申請撥款。
Q:報價單有效期咁短,審批期間過咗期點算?
A:呢個係官方點名嘅常見錯誤。建議攞報價時直接同供應商講明係做 CITF 申請,要求一個充裕嘅有效期(例如90日),避免審批中途要重新攞價。
Q:邊度可以睇到官方教學?
A:基金網站「簡報分享」頁有晒歷次簡介會簡報(包括2026年6月嘅最新基金簡報、申請常見錯誤簡報、BIM 優化措施懶人包),每月仲有免費網上簡介會,逢主題輪住講 BIM、ACT、MiC/MiMEP/預製鋼筋同人力發展。
由資格評估、格價、填表、補件到獲批後嘅撥款文件,FundPilot 提供企業端全流程協助,收費公開透明。查看服務與定價 → | WhatsApp 免費諮詢 →
延伸閱讀:
官方資料來源:建造業創新及科技基金官方網站 citf.cic.hk(申請流程、常見問題、簡報分享);《申請指引》(2026年4月版);《條款和條件》(2024年10月版);建造業議會簡報《工業化科技的資助及基金申請過程中的常見錯誤》(2025年6月6日)及基金簡報(2026年6月5日);「提前撥款的示例」附件B(2026年4月7日)。
免責聲明:本文僅作資料整理,所有申請要求以基金官方公佈為準。
