獲批後合規死線日曆 2026:七個政府資助計劃的報告與審計限期一覽

政府資助獲批之後,第一個死線是哪一天?本文把 BUD 三軌、企業支援計劃、一般支援計劃、內地與香港科技合作資助計劃、創新及科技支援計劃(合作)、新型工業加速計劃與新型工業化資助計劃的報告、審計、退款與完成後評估限期整理成一張日曆,並列出逾期的實際後果。

作者:FundPilot 團隊


香港政府資助計劃的申請指引,通常有七成篇幅在講「怎樣申請」,剩下三成講「獲批之後要做什麼」。企業讀的順序也一樣——申請那三成讀得很熟,獲批那三成通常是出事之後才第一次認真打開。

問題是,獲批後的規則有一個申請階段沒有的特性:它們全部是有日期的。錯過一天和錯過一百天,在制度上是同一件事——逾期。而逾期的代價,審計署已經幫我們量化過。

根據《審計署署長第八十四號報告書》第一章,在 2024 年已獲接納的報告中,BUD 一般申請的 727 份最終報告有 333 份(46%)逾期提交,逾期 9 至 806 天,平均 104 天;17 份進度報告中有 8 份(47%)逾期,逾期 9 至 519 天。「申請易」的 146 份最終報告中有 37 份(25%)逾期。截至 2024 年 12 月 31 日,另有 341 份一般申請的最終報告仍然逾期未交,最長逾期 642 天。

近一半的最終報告遲交,說明這不是個別公司的疏忽,而是一個結構性問題:沒有人在正確的日子提醒企業做正確的事。

這篇文章把七個常見計劃的獲批後死線放在同一張表上,方便你把自己那一格圈出來。

💡 還沒選定計劃?先用 免費計劃配對 看看你的項目對得上哪些,再回來看這張日曆。


文章重點摘要

  • 最短的死線是一個月:企業支援計劃項目總成本少於港幣 100 萬元者,最終經審核項目帳目要在項目完成後一個月內交齊。
  • BUD 三軌一律項目完成後兩個月內交最終報告及最終審計帳目;項目超過 18 個月者,另加首 12 個月的進度報告及年度審計帳目,在該 12 個月完結後一個月內交。
  • 創新及科技基金的 GSP/MHKTCFS/ITSP(合作)走財政年度:年度帳目截至 3 月 31 日,6 月 30 日或之前提交。
  • 新型工業加速計劃最終報告是完成後六個月,新型工業化資助計劃是完成後三個月——同一個署、同一個系統,兩個不同的數字。
  • 報告不獲接納,BUD 與兩個新型工業化計劃都給一個月重新提交;BUD 若兩次不獲接納,可能不獲准再交、撥款被縮減,甚至要退回已發放款項。
  • 「完成」不是終點:ESS 的完成後評估報告是完成日起 24 個月內,NIAS/NIFS 是批准最終報告及帳目後六個月,MHKTCFS 平台項目更長達兩年(有需要時第五年再交一份)。

一、一張表看完七個計劃

以下限期全部來自各計劃的現行官方指引,段號附於括號內。

1.1 報告與經審核帳目

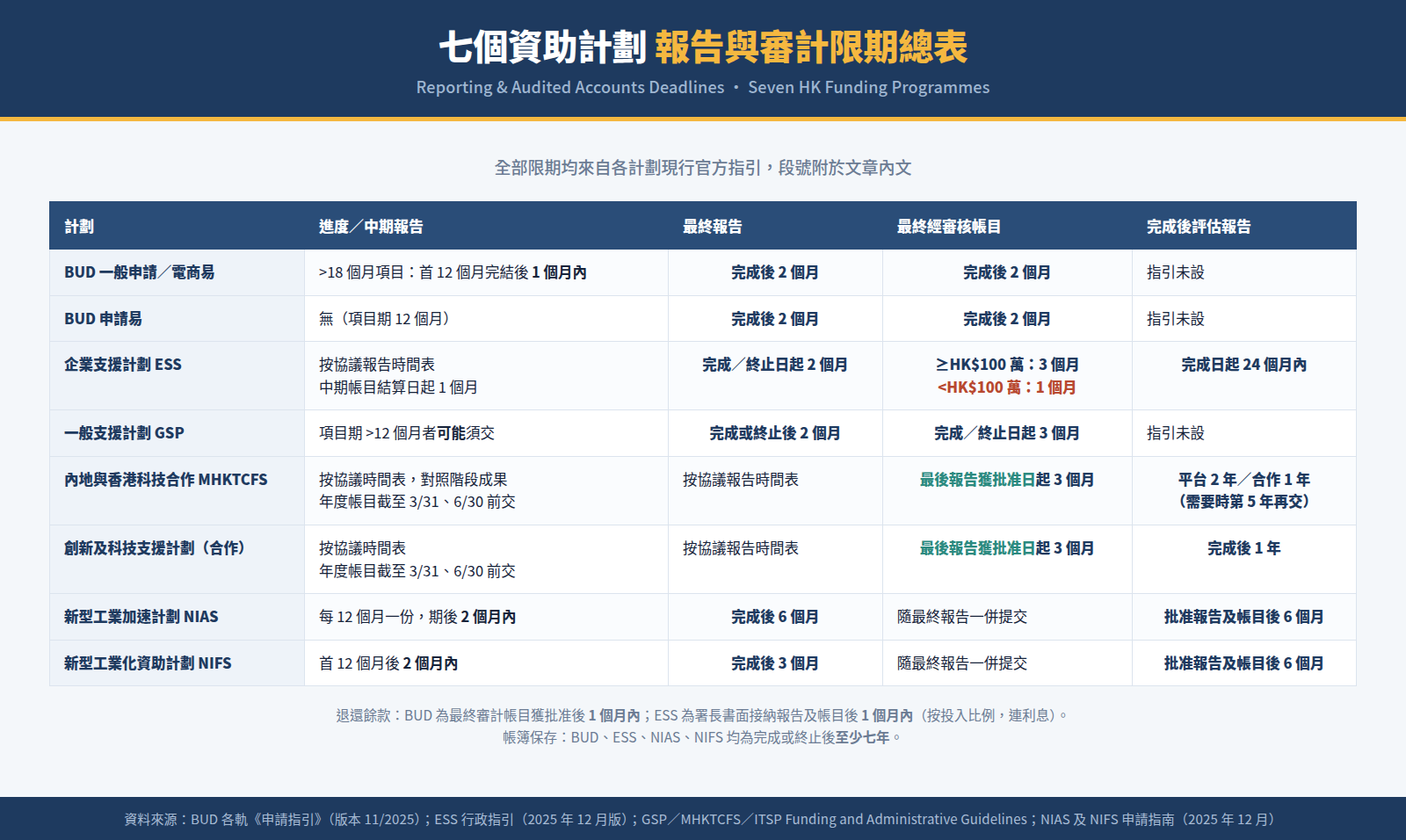

計劃 進度/中期報告 最終報告 中期/年度經審核帳目 最終經審核帳目
BUD 一般申請/電商易 項目 >18 個月:首 12 個月的進度報告,12 個月完結後 1 個月內 項目完成後 2 個月內 同進度報告,12 個月完結後 1 個月內 項目完成後 2 個月內
BUD 申請易 項目期 12 個月,無須進度報告 項目完成後 2 個月內 無 項目完成後 2 個月內
企業支援計劃(ESS) 按協議報告時間表,直至項目完成 完成日/終止日起 2 個月內 第一份中期:結算日起 1 個月內;項目 >18 個月另加第二份中期(涵蓋首 12 個月),同樣結算日起 1 個月內 項目總成本 ≥HK$100 萬:3 個月內;
一般支援計劃(GSP) 項目期 >12 個月者可能須交中期進度報告 完成或終止後 2 個月內 除非署方指明,無須提交年度帳目;如須提交,截至 3/31、6/30 或之前交 完成日/終止日起 3 個月內
內地與香港科技合作(MHKTCFS) 按協議報告時間表,對照階段成果 按協議報告時間表 截至 3/31、6/30 或之前交 最後報告獲批准之日起 3 個月內
創新及科技支援計劃(合作) 按協議報告時間表 按協議報告時間表 截至 3/31、6/30 或之前交 最後報告獲批准之日起 3 個月內
新型工業加速計劃(NIAS) 項目 >12 個月:首 12 個月後 2 個月內;>24 個月:第 13–24 個月後再交一份 項目完成後 6 個月內 隨進度報告一併提交 隨最終報告一併提交
新型工業化資助計劃(NIFS) 項目 >12 個月:首 12 個月後 2 個月內 項目完成後 3 個月內 隨進度報告一併提交 隨最終報告一併提交

1.2 退款、完成後評估與紀錄保存

計劃 退還剩餘款項 完成後評估報告 帳簿保存
BUD 三軌 最終審計帳目獲計劃管理委員會批准後 1 個月內 指引未設 完成/終止後至少 7 年
ESS 署長書面接納最後報告及經審核帳目後 1 個月內,按投入比例退還款項及利息;不合理延遲可徵收逾期罰款 署長要求下,完成日起 24 個月內 最少 7 年
GSP 完成/終止並提交最終經審核帳目後,或署方指定日期 指引未設 指引未訂年期
MHKTCFS 同上,或按協議指定百分比計算政府應佔部分 平台項目:完成後 2 年;合作項目:完成後 1 年;有需要時第 5 年再交一份 指引未訂年期
ITSP(合作) 同上,明文為「其應佔部分」 完成後 1 年 指引未訂年期
NIAS 未另設獨立條文(終期撥款按實際認受開支結算) 創科署批准最終報告及帳目後 6 個月 完成/終止後 7 年
NIFS 同上 創新科技署批准最終報告及帳目後 6 個月 完成/終止後 7 年

七個資助計劃報告與審計限期總表

二、四個最容易被算錯的起算點

死線本身不難記,難的是從哪一天開始數。以下四個是我們見得最多的誤會。

一、「項目完成日」不一定等於協議上的完成日。

BUD 的最終報告範例報告在第一部份同時要求填「項目協議書上的日期」和「實際推行日期」兩欄。ESS 第 4.2.3 段的用字是「項目完成日(或協議終止日)」。項目提早完成,時鐘就提早開始走。

二、MHKTCFS 與 ITSP 的最終帳目,從「最後報告獲批准之日」起算。

這是四個 ITF 計劃裡唯一一個不從完成日起算的。好處是報告未批之前不用趕帳目;壞處是報告一日未批,尾數一日不能結算。

三、BUD 的進度報告死線,從「項目期首 12 個月完結」起算,不是從獲批日起算。

《申請指引》第 6.1.2 段寫得很明確:涵蓋由項目開展日至首 12 個月的進度報告,須在項目期首 12 個月後的一個月內提交。獲批到簽協議、簽協議到項目開始,中間可能已經過了一段日子。

四、完成後評估報告的起算點,NIAS/NIFS 是「批准之後」,ESS 是「完成之後」。

NIAS 第 16.1 段與 NIFS 第 16.1 段都寫「在創新科技署批准最終報告和審計帳目六個月後」提交;ESS 第 4.5.1 段則是「項目完成日起計的 24 個月內」。前者是從一個你控制不了的日子起算,所以更容易被忘記——項目已經結束一年多,公司內部負責的人可能都換了。

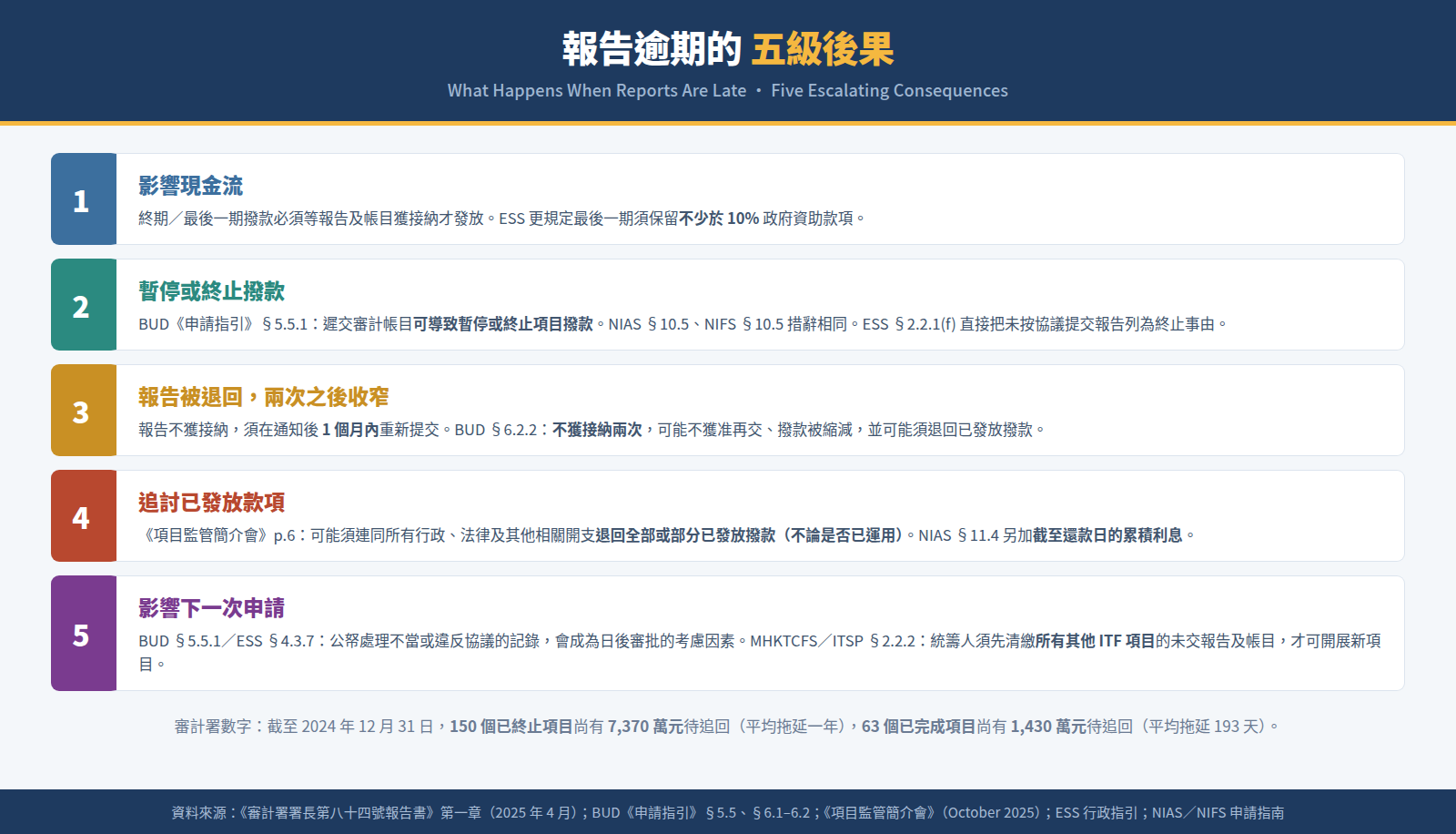

三、逾期會發生什麼事

各計劃的措辭不同,但後果的階梯結構相當一致。

第一級:影響現金流。

ESS 第 4.1.6 段訂明最後一期須保留不少於 10% 的政府資助款項,並且只有在署長接納最後報告及經審核帳目之後才發放。BUD 第 5.1.4 段訂明終期撥款須在最終報告及最終審計帳目獲接納後,以回撥方式發放。報告遲一天,錢就遲一天。

第二級:暫停或終止撥款。

BUD《申請指引》第 5.5.1 段:遲交審計帳目可導致暫停或終止項目撥款。第 6.1.5 段:延遲提交進度/最終報告可能導致撥款暫停或終止。NIAS 第 10.5 段與 NIFS 第 10.5 段:延遲提交報告及/或審計帳目可能導致項目撥款暫緩及/或終止。ESS 第 2.2.1(f) 段把「未能按協議提交經審核項目帳目、進度報告及最後報告」直接列為可終止協議或暫緩發放撥款的事件。

第三級:報告被退回,兩次之後收窄。

BUD 第 6.2.1 段:報告不獲接納,須在接獲通知後一個月內重新提交。第 6.2.2 段:不獲接納兩次,企業可能不獲准再次提交報告,撥款可能被縮減,亦可能需退回已發放的項目撥款。NIAS 第 10.6 段與 NIFS 第 10.6 段同樣給一個月重新提交。

第四級:追討已發放款項。

《項目監管簡介會》第 6 頁講得最直白:企業可能需要連同所有行政、法律及其他相關開支和款項,退回所有/部分政府已發放的項目撥款(不論企業是否已運用該筆撥款);項目一旦被暫停或終止,企業便無權收取政府撥款,暫停及終止後的任何相關開支應由企業一力承擔。NIAS 第 11.4 段的措辭是:退還全部或部分已發放資助,連同就申請公司所有已產生的行政、法律及其他費用,以及截至還款日所累積的利息。

第五級:影響下一次申請。

BUD 第 5.5.1 段:任何公共撥款處理不當或財務管理欠缺紀律,或任何違反資助協議的記錄,計劃管理委員會會作為對相同企業或相關團隊日後提交申請作出審批的考慮因素。ESS 第 4.3.7 段有相同意思的條文。MHKTCFS 與 ITSP 第 2.2.2 段更直接:項目統籌人必須在新項目開展前,把其職權範圍內所有其他 ITF 資助研發項目的未提交報告及/或經審核帳目交齊。

而 BUD 那條最辣的,寫在《項目監管簡介會》第 6 頁(引《申請指引》4.3.4):如企業有另一個已完成的 BUD 項目未能在限期前提交報告及審計帳目,或未提交全部所需證明/澄清文件,新申請將不被接納;未能在 14 個曆日或指定限期內補交,新申請將不獲處理及被視作撤回個案。

審計署那份報告裡另一組數字,也值得放在這裡看:截至 2024 年 12 月 31 日,150 個已終止項目尚有 7,370 萬元待追回,自終止日起平均拖延一年;63 個已完成項目尚有 1,430 萬元待追回,自最終審核通過日起平均拖延 193 天。合計超過八千八百萬元,涉及 213 個項目。


報告逾期的五級後果

四、把日曆變成可執行的清單

死線表格看起來簡單,實際操作時要處理的細節多得多。以一個 24 個月的 BUD 一般申請項目為例,整個獲批後的動作序列大致是這樣:

時點 要做的事
簽協議 項目開始日鎖定,不容修改;之後所有合同與開支必須在此日或之後
開始日起 所有項目收支經公司名下銀行帳戶;獨立帳簿按權責發生制記錄
採購發生時 按預算類別總開支決定報價份數;報價邀請書須載誠信及反圍標條款;接納最低價者;供應商簽確認書
招聘發生時 公開刊登廣告(職位須與獲批申請表相同);保留履歷、甄選記錄、合約、支薪證明、強積金/社保記錄
任何改動之前 事先提交改動申請並取得書面批准;14 個曆日內回覆補件要求
第 12 個月完結 起計 1 個月內交進度報告+年度審計帳目
第 24 個月(完成) 起計 2 個月內交最終報告+最終審計帳目
帳目獲批准後 1 個月內退回餘款
之後 7 年 保存全部帳簿及記錄,隨時備查

七個計劃各有一張這樣的表,而同一家公司手上可能同時跑著兩三個不同計劃的項目。這就是為什麼「知道規則」和「做到合規」之間,差的其實是一套追蹤機制。

📌 我們怎麼處理這件事:FundPilot 的獲批後服務,第一份交付就是獲批後路線圖——把你手上這個項目的協議日期、報告時間表、審計結算日、改動申請窗口、退款期限逐一標成實際日期,然後全程做死線追蹤與提醒,並負責撰寫進度/中期報告與最終報告、回覆政府查詢、辦理撥款申領。價格按計劃分級公開列出,可以在 定價頁 直接對照。服務項按計劃調整,並非每項都適用於所有計劃。


五、常見問題(FAQ)

Q1:如果真的趕不及,可以申請延期交報告嗎?

視乎計劃。GSP 第 4.1.2 段、MHKTCFS 第 4.1.1 段與 ITSP 第 4.1.1 段都寫明:如遇困難需延期提交報告,應事先取得創新科技署同意;經審核帳目的延期同樣須事先同意。重點在「事先」——過了限期才解釋,性質已經是逾期。

Q2:項目延期了,報告死線會一起順延嗎?

報告死線是綁在項目完成日上的,所以項目期獲批延長,最終報告的起算點也會跟著移。但要留意:NIAS 第 10.3 段規定,如項目獲批延長至超過 36 個月並多於 42 個月,須額外提交首 36 個月的進度報告及審計帳目,惟不會獲得額外資助;NIFS 第 10.3 段對超過 24 個月並多於 30 個月的項目有相同安排。延期是有成本的。

Q3:「申請易」項目 12 個月做不完怎麼辦?

《「申請易」申請指引》第 2.4 段:每宗項目必須在 12 個月內完成,任何再度延長項目推行期的要求將不獲接納;任何要求延長超過 6 個月的申請亦不獲接納。這是三軌之中最硬的一條時間限制。

Q4:政府會不會上門?

會。BUD《申請指引》第 6.1.4 段訂明生產力局可能進行實地審查;NIAS 第 10.4 段的用字更肯定——創科署會進行實地審查以核實個別項目的進度/結果;ESS 第 4.2.2 段亦訂明政府可要求安排實地視察或會議。

Q5:完成後評估報告不交會怎樣?

MHKTCFS 第 4.8.1 段與 ITSP 第 4.8.1 段寫明:創新科技署在考慮同一申請人或同一項目統籌人日後的申請時,將顧及研發工作的成果及項目完成後評估的結果。它不影響已經到手的資助,但會影響下一次。


資料來源(官方)

  1. 《發展品牌、升級轉型及拓展內銷市場的專項基金(內地計劃)申請指引》(版本 11/2025);《「申請易」申請指引》(版本 11/2025);《電商易申請指引》(版本 11/2025)
  2. 香港生產力促進局《項目監管簡介會 — 獲批項目執行要點及提示》(October 2025)
  3. 創新科技署《企業支援計劃 — 成功申請公司的資助及行政指引》(2025 年 12 月版)
  4. General Support Programme / Mainland-Hong Kong Technology Cooperation Funding Scheme / Innovation and Technology Support Programme (Collaborative) — Funding and Administrative Guidelines for Successful Applicants(July 2025/June 2025/April 2025)
  5. 創新科技署《新型工業加速計劃申請指南》(版本:2025 年 12 月)、《新型工業化資助計劃申請指南》(版本:12/2025)
  6. 《審計署署長第八十四號報告書》第一章 —「發展品牌、升級轉型及拓展內銷市場的專項基金」(2025 年 4 月)

延伸閱讀


下一步

把這張日曆換成你那個項目的實際日期,只需要一次 30–60 分鐘項目盤點會議:我們會對照你的資助協議與報告時間表,交回一份寫明日子的行動清單。

🔵 預約免費諮詢與項目盤點  🟡 查看獲批後服務價格  🟢 WhatsApp 查詢

免責聲明:本文根據上述官方文件整理,僅供參考,不構成法律、會計或稅務意見。個別項目的權利與義務,以獲資助方與政府或執行機構簽署的資助協議及其發出的指示為準。
